13 januari 2026

Nya ledningar - Bränntorp

Under 2025–2026 bygger vi ut kommunalt vatten och avlopp i Bränntorp. Målet är att ge boende i området en trygg och långsiktig VA-lösning.

Finspångs kommun har tagit beslut om verksamhetsområde för Bränntorp som innebär att kommunalt vatten & avlopp (VA) kommer att anläggas i området. Vi på Finspångs Tekniska ansvarar projektering och utbyggnad av det kommunala ledningsnätet.

Tidplan

Projektet i sin helhet pågår under en längre period. Själva anläggningsarbetet (grävarbetet) i området startar nu och beräknas vara klart till midsommar 2026, med reservation för oförutsedda händelser.

Efter att grävarbetet är färdigt, under hösten 2026, fortsätter arbetet med besiktningar och driftsättning av ledningsnätet. Slutligen genomförs provtagning för att säkerställa dricksvattenkvaliteten innan ledningsnätet kan tas i bruk och du som kund kan ansluta dig.

Etappindelning (senast uppdaterad 2025-11-24)

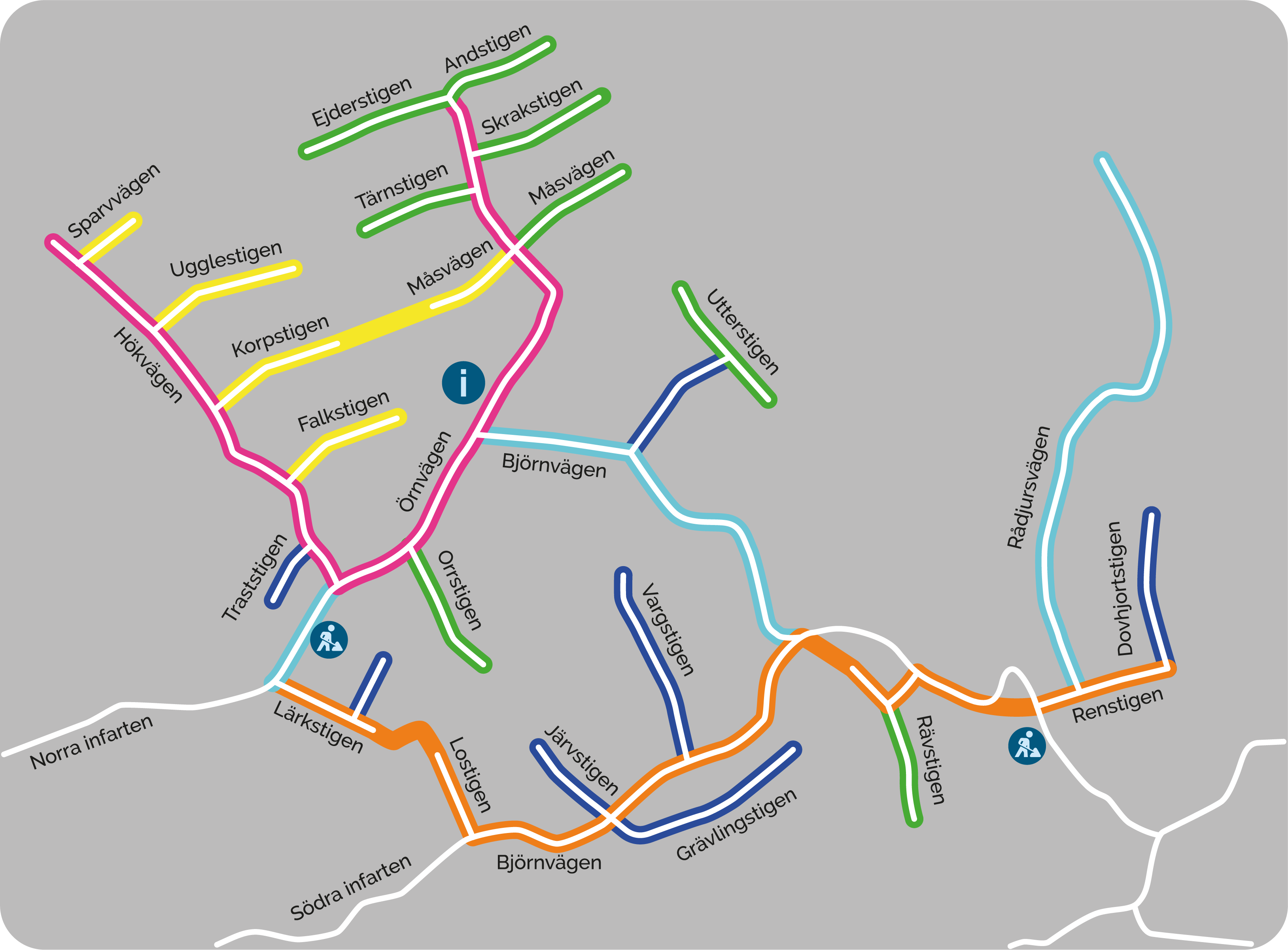

Området delas upp i sex etapper som utförs i följande ordning:
Etapp 1: Ejderstigen (K), Andstigen (K), Tärnstigen (K), Skrakstigen (K), Måsvägen (K), del av Örnvägen, Utterstigen, Orrstigen, del av Rävstigen
Etapp 2: Sparvvägen, Ugglestigen, Korpstigen och Falkstigen
Etapp 3: Hökvägen och Traststigen
Etapp 4: del av Lärkstigen, Järvstigen, Vargstigen, Grävlingstigen och Dovhjortstigen
Etapp 5: del av Örnvägen, del av Björnvägen och Rådjursvägen)
Etapp 6: del av Lärkstigen, Lostigen, del av Björnvägen, del av Rävstigen och Renstigen

Ovan markeras vägar som är klara med (K).

Begränsad framkomlighet

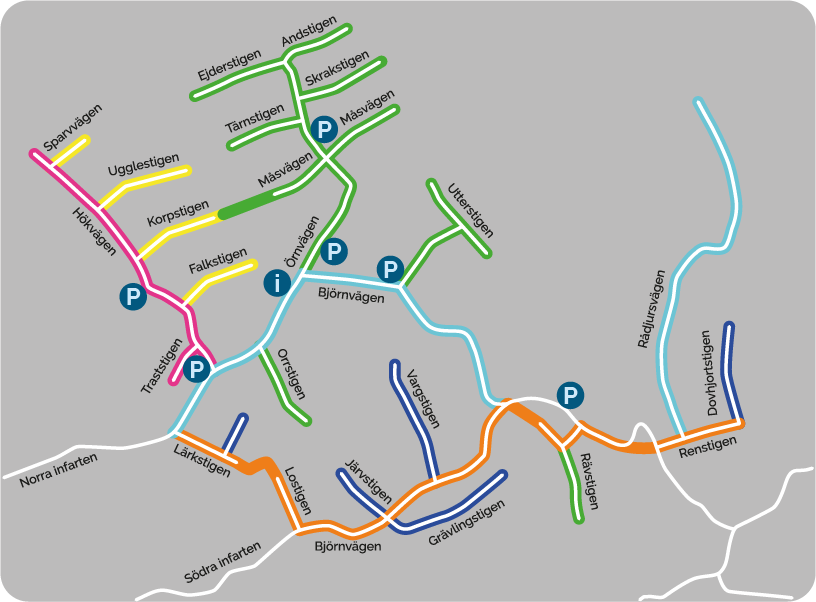

Arbetet innebär att det tidvis kommer att bli trångt i området och vissa vägar behöver stängas av helt under pågående grävarbeten. Det kan därför vara svårt att ta sig fram till sin fastighet med bil under vissa perioder. Vi kommer dock alltid att se till att det finns en trygg gångväg fram till din bostad. Vi har gjort iordning flertalet tillfälliga parkeringsplatser i området där du är välkommen att parkera din bil.
Observera att vi inte kommer tillhandahålla laddmöjligheter för elbilar under arbetets gång.

Arbetsfordon kommer främst att använda den norra in- och utfarten till området. Vi rekommenderar därför boende att använda den södra in- och utfarten för att underlätta trafiken.

Arbetet utförs av flera grävlag samtidigt, vilket innebär att vi kan arbeta på flera vägar parallellt i området.

Sprängning av berg

Vi har valt ett ledningssystem som är anpassat för det kuperade området med mycket berg. På vissa platser där berget ligger grunt behöver vi dock knacka bort berg, och i några fall även spränga bort det. Efter den geotekniska undersökningen så fick vi en indikation på hur det ser ut i vägarna men hur det faktiskt blir vet vi först när det är uppgrävt.

Mer information

På projektsidan för Bränntorp hittar du all information, bland annat: tidplan för projektet i sin helhet, etappindelning och brevutskick: https://www.finspangstekniska.se/vara-tjanster/vatten-avlopp/utbyggnad-av-va/branntorp

Aktuell status för grävarbetet hittar du längre ner på sidan.

Kontakt

Har du frågor är du välkommen att kontakta vår kundservice på 0122-851 80 eller via kundservice@finspangstekniska.se

13 jan 12:33
Status etapp 1 & 2

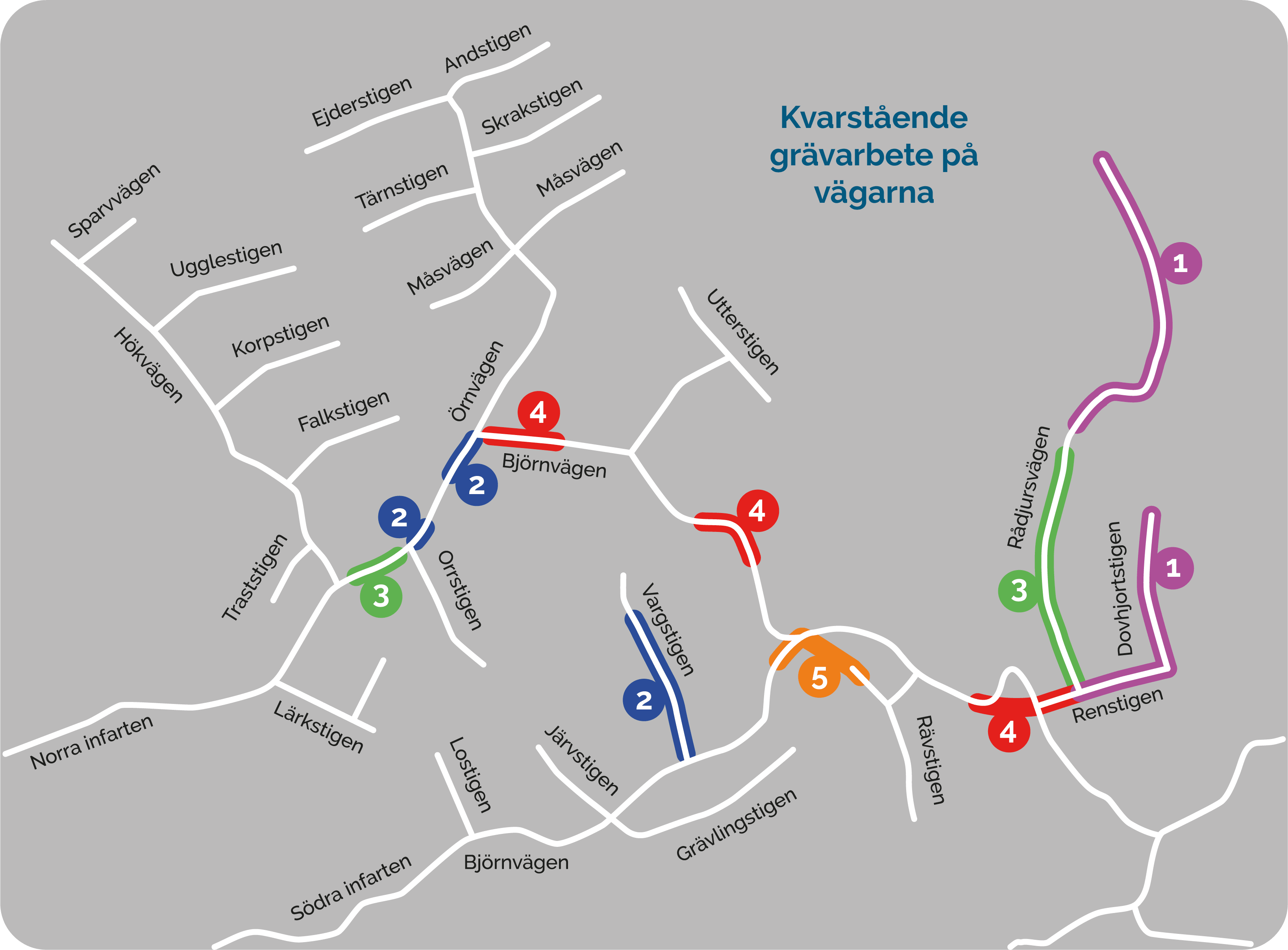

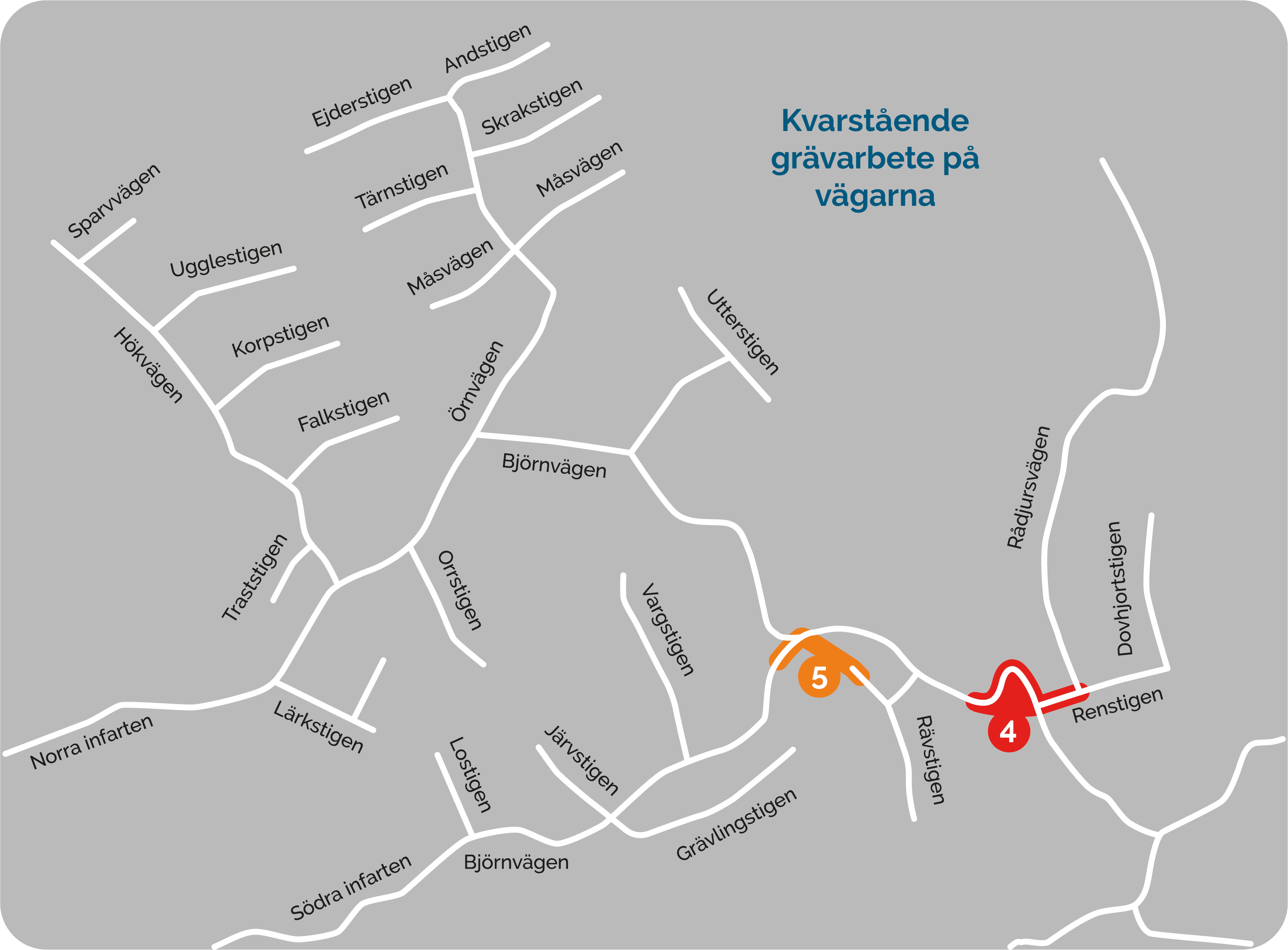

Grävarbetet på Örnvägen och Rävstigen fortsätter. Vi har även påbörjat med Sparvvägen och kommer under nästa vecka (v.4) att börja med Ugglestigen samt infartsvägen till Utterstigen. Vi kommer att påbörja Korpstigen efter det (v.4 eller v.5). Återfyllning sker på Orrstigen och beräknas bli klart nästa vecka (v. 4). Även Utterstigen återfylls och beräknas bli klar nästa vecka (exkl. Utterstigen infartsväg).

23 dec 10:21
Juluppehåll
Vi tar nu ett litet uppehåll i arbetet. Vi kommer tillbaka den 2 januari, då fortsätter arbetet på Svalvägen/Örnvägen, Utterstigen och Rävstigen. Återfyllning av Orrstigen står på tur och den 7 januari beräknas vi börja med Sparvvägen. Vi på Finspångs Tekniska önskar er en god jul och ett gott nytt år.

17 dec 11:38
Status etapp 2
Vi planerar att starta arbetet på Sparvvägen i slutet på denna vecka (v. 51) alternativ i början på nästa (v. 52). Men med reservation för att vi inte hinner innan ledigheten, i så fall startar vi med Sparvvägen direkt efter jul & nyår.

16 dec 09:35
Status etapp 1
Gräv- och ledningsarbete fortsätter på Svalvägen/Örnvägen, Utterstigen, Orrstigen och Rävstigen. Andstigen är helt klar, Skrakstigen beräknas återfyllas senast i morgon (17/12). Återfyllning av Tärnstigen och Måsvägen sker inom kort.

9 dec 09:32
Status etapp 1 & 2
Grävarbetet fortsätter på Tärnstigen, Måsvägen, Svalvägen/Örnvägen, Utterstigen och Orrstigen. Ejderstigen är helt klar, Andstigen beräknas bli återfylld idag (9/12), vi påbörjar även återfyllningen av Skrakstigen inom kort. I slutet på vecka 50 planerar vi att börja med Rävstigen och under vecka 51 startar vi med Sparvvägen på etapp 2.

2 dec 09:28
Status etapp 1
Grävarbetet fortsätter på Tärnstigen, Skrakstigen, och Måsvägen. Återfyllnaden av Ejderstigen beräknas bli klar idag (2/12), därefter påbörjar vi återfyllningen av Andstigen. I veckan påbörjar vi grävarbetet på Utterstigen samt Örnvägen/Svalvägen där vi börjar i norr och jobbar oss söder ut. Under nästa vecka (v.50) planerar vi att påbörja grävarbetet på Orrstigen, vidare fortsätter vi på Rävstigen.

26 nov 14:22
Status etapp 1
Just nu pågår arbete med att fylla igen schaktgropen på Ejderstigen för att göra den farbar. Grävarbetet fortsätter på Andstigen, Skrakstigen, Tärnstigen och Måsvägen. Nästa vecka (v.49) börjar vi gräva på Utterstigen.

26 nov 12:39
Uppdatering av etappindelningen
Vi har gjort en mindre justering av etappindelningen för att få ett smidigare arbetsflöde och bättre samordning med kommande leveranser. Anpassningen hjälper oss att undvika avbrott och hålla uppe takten i projektet. Vi hoppas på överseende med detta.

25 nov 16:02
Tillfälliga parkeringsplatser

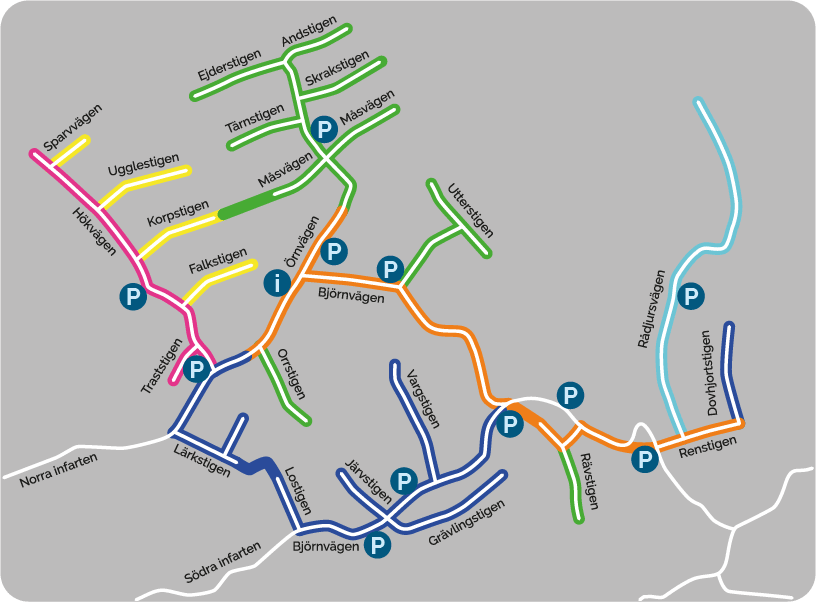

Efter önskemål om tillfälliga parkeringsplatser har vi gjort iordning platser norr om korsningen Örnvägen/Måsvägen. Du som har svårt att parkera i anslutning till din fastighet i och med anläggningsarbetet är välkommen att parkera här.

18 nov 10:37
Status Måsvägen
Justeringar i etappindelningen: Vi kommer att ta hela Måsvägen i etapp 1, på båda sidor om Örnvägen. Måsvägen är under pågående arbete.

13 nov 07:46
Status etapp 1
På Andstigen, Ejderstigen och Tärnstigen pågår grävarbete. Vi kom aldrig igång med arbetet på Skrakstigen som planerat i slutet på vecka 45 men kommer att starta upp arbetet idag. Vi beräknar även att starta med anläggningsarbetet på del av Måsvägen under nästa vecka (v. 47).

11 nov 11:15
Skadad fiberkabel
I samband med arbetet i Bränntorp har en fiberkabel skadats. Vi har förmedlat detta till leverantören och hoppas på snabb åtgärd.

7 nov 14:54
Sprängning
Vi vill informera om att sprängningsarbeten nu påbörjas inom området. Med start måndag den 10 november kommer sprängning att inledas på Ejderstigen. Arbetet kommer att pågå under projektets gång och kan medföra tillfälligt oljud och vibrationer. Vi ber om ert överseende och tackar för er förståelse under denna period.

5 nov 07:52
Status etapp 1
Grävarbetet fortlöper på Ejderstigen och Andstigen. Vi har nu även påbörjat anläggningsarbetet på Tärnstigen och kommer i slutet av denna vecka (v.45) även påbörja arbetet på Skrakstigen. Arbetet på varje väg beräknas ta ca 8 veckor. Vänligen tänk på var du parkerar din bil, framkomligheten kommer att bli begränsad.

4 nov 10:48
Fräsning klar
Arbetet med fräsningen av de asfalterade vägarna runt om i området är klart.

24 okt 12:44
Påbörjar etapp 1
I början på nästa vecka (v.44) startar vi med etapp 1, vi kommer att börja på Ejderstigen och Andstigen. Vänligen tänk på var du parkerar din bil, framkomligheten kommer att bli begränsad.

21 okt 14:50
Asfaltsfräsning pågår
Fräsningen av de asfalterade vägarna är igång. Vi hänvisar trafik att ta annan väg om möjlig. Om du behöver ta dig fram där vi arbetar kan du behöva vänta i några minuter, så gör vi vårt bästa för att framkomligheten ska fungera så bra som möjligt trots pågående arbete.

13 okt 09:50
Uppstart etapp 1
Under nästa vecka (v. 43) planeras anläggningsarbetet för etapp 1 att starta. Vi börjar med att gräva på Ejderstigen och Andstigen. Under nästa vecka kommer vi även att fräsa de asfalterade vägarna i området. Detta görs för att uppnå ett bättre slutresultat vid den senare återställningen och asfalteringen. Parallellt med detta påbörjas även arbetet med överföringsledningen. Det arbetet kommer inte att påverka er boende i området, annat än att en byggbod placeras i slutet av Rådjursvägen.

17 sep 08:42
Inledande arbete och etablering
Arbetet har nu påbörjats ute på plats. Vi inleder med nedtagning av träd och sly i direkt anslutning till arbetsområdet på ett fåtal platser. Därefter görs förberedande arbete inför grävarbetet, såsom dokumentation, utmärkning och inmätning. Vi beräknar att grävarbetet kommer igång inom några veckor.
